工程質量計劃方案
一、工程概況
工程名稱:霍山縣體育中心工程項目
建設單位:霍山縣文廣新局
監理單位:合肥市工程建設監理有限公司
設計單位:安徽省建筑設計研究院有限公司
勘察單位:合肥市勘察院有限責任公司
施工單位:江蘇中南建筑產業集團有限責任公司
本工程位于霍山縣城區北部,北鄰淠河,南靠與兒街路,西起文峰北路,東至幽芳路,總用地面積約507畝,總投資4.47億元,建設工期3年。按照標準化體育場館的建設要求,項目規劃建設“一場二館一中心”,穿插設計了各類室外運動場地及體育公園,同時配套建設地上、地下停車場,共有1931個停車位。總建筑面積141337平方米,地上部分面積67148平方米,地下部分面積54289平方米。
二、編制依據
2.1、國家現行施工及質量驗收規范
2.2、GBT 19001-2016 《質量管理體系要求》
2.3、GBT 19015-2008 《質量管理體系、質量計劃指南》
三、質量保證體系
1、質量管理目標
本工程質量目標見表1-1。
表1-1 質量目標
序號
|
項目
|
具體內容
|
1
|
質量目標及分解
|
合同目標
|
合格
|
獎罰條款
|
工程質量評定分與工程節點付款掛鉤機制
|
企業自定目標
|
省優質工程
|
目標分解
|
1、一次交驗合格率100%。
2、實測實量主體得分不低于90,裝修不低于93。
3、不發生損失較大的質量通病。
4、質量投訴低于1/100戶。
5、不發生質量事故。
6、項目質量管理考核評價等級不低于B。
7、優質成本目標、優質創新、優質培訓教育目標(本項目無)。
|
2
|
質監人員配置
|
R總工程師
R專職質量員
|
質量員數量:計劃2名
|
3
|
質量內控標準
|
R國家統一標準:地方標準及企業標準無時執行 R地方標準:優先執行
R企業標準:地方標準無或低于企業標準時執行 R其他標準:設計指定時執行
|
4
|
質量風險識別
|
風險內容
|
風險程度
(重大/一般)
|
風險類型(管理/成本/施工)
|
控制責任人
|
質量管理人員不到位
|
重大
|
管理
|
沈洪山
|
管理制度執行不力
|
重大
|
管理
|
沈洪山
|
原材質量不過關
|
重大
|
成本
|
沈洪山
|
分包隊伍素質差
|
重大
|
成本
|
沈洪山
|
結構實體質量
|
重大
|
施工
|
李祥
|
滲漏
|
重大
|
施工
|
李祥
|
質量通病
|
一般
|
施工
|
李祥
|
定位、主控線
|
重大
|
施工
|
李祥
|
5
|
質量關鍵控制點
|
質量關鍵控制點內容
|
部位
|
施工時間
|
監控責任人
|
板厚
|
現澆板
|
主體結構階段
|
黃天宋
|
保護層
|
梁、板
|
主體結構階段
|
黃天宋
|
混凝土強度
|
現澆結構
|
主體結構階段
|
黃天宋
|
開間尺寸
|
剪力墻垂直度
|
主體結構階段
|
黃天宋
|
開間尺寸
|
抹灰厚度
|
裝修階段
|
黃天宋
|
樓層凈高
|
現澆板底模水平
|
主體結構階段
|
黃天宋
|
滲漏
|
廚衛間陽臺
|
裝修階段
|
黃天宋
|
滲漏
|
外墻砌體
|
主體結構階段
|
黃天宋
|
滲漏
|
外墻螺桿洞
|
裝修階段
|
黃天宋
|
滲漏
|
空調機位
|
裝修階段
|
黃天宋
|
滲漏
|
屋面
|
裝修階段
|
黃天宋
|
6
|
安裝、裝飾、鋼結構等二次深化設計和綜合布局的安排
|
機電安裝工程
|
箱盒提前確定位置及尺寸,避免返工,管線檢查,避免碰撞
|
裝飾工程
|
塊材類及需分格裝飾提前排塊設計。
|
鋼結構工程
|
/
|
7
|
質量成本控制措施
|
質量成本內容
|
返工
|
控制措施
|
及時檢查復核
|
實測不合格
|
高素質勞務,過程檢查
|
滲漏控制
|
專業分包,按標準施工,嚴格檢查
|
質量通病
|
高素質勞務,過程檢查
|
維保
|
過程嚴格檢查,減少維保
|
8
|
創優計劃
|
工程創優可行性分析
|
本工程合同質量目標合格,為住宅工程,創優可行性較小。
|
2、質量管理組織機構

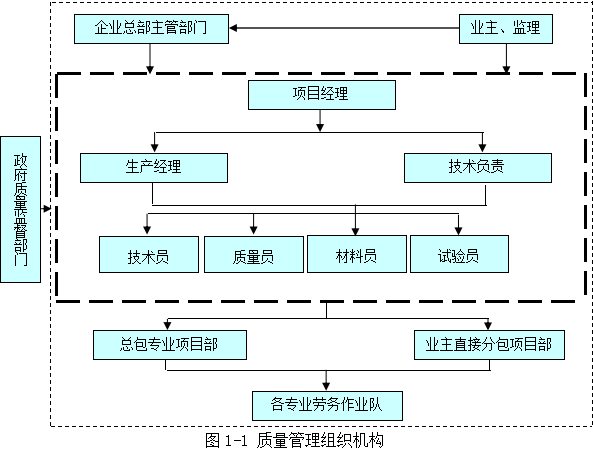

本工程項目質量管理組織機構及質量創優體系組織機構是在政府質量監督部門、業主、監理、企業總部主管部門監督管理之下,以項目經理、技術負責等為實施主體的組織機構,質量管理組織機構見圖1-1。

3、質量管理職責
項目主要管理人員及部門的質量管理職責見表1-2。
表1-2 質量管理職責
序號
|
崗位/部門
|
職 責 內 容
|
1
|
項目經理
|
項目質量的第一責任人,負責組織工程質量策劃和施工組織設計大綱的編制,制定工程質量實施總目標。
|
2
|
生產經理
|
對施工進行安排部署,保證按工程總控計劃實現工期目標;實施工程過程質量監控,嚴格執行項目質量計劃,按照規范、標準對施工過程進行嚴格檢驗與控制,確保工程實體質量優良;工程成品保護管理,做到職責到人,保護措施到位;對施工進行具體的安排部署,保證各專業工程質量目標的實現。
|
3
|
技術負責
|
根據工程質量策劃和質量計劃,組織專項施工方案、工藝標準、操作規程編制,提出質量保證措施。負責工程施工規范、規程和標準管理。
|
4
|
技術員
|
對圖紙、施工方案、工藝標準確定并及時下發,指導工程的施工生產;負責結構預控驗算、結構變形監測、工程施工測量和各項試驗檢測工作;對工程技術資料進行收集管理,確保施工資料與工程進度同步。
|
5
|
質量員
|
編制專項質量檢驗計劃、過程控制計劃、質量預控措施等,對工程質量進行控制;組織檢查各工序施工質量,組織重要部位的預檢和隱蔽工程檢查;組織分部工程的質量核定及單位工程的質量評定;針對不合格品發出“不合格品報告”或“質量問題整改通知”,并監督檢查其落實。向業主(監理)報送月度技術質量總結。
|
6
|
材料員
|
嚴格按物資采購程序進行采購,確保物資采購質量;組織對工程物資的驗證,確保使用合格產品;采購資料及驗證記錄的收集、整理。
|
7
|
試驗員
|
嚴格按照規范標準對進場材料進行取樣檢測;及時取回檢測報告;對檢測結果及時上報;收集好檢測資料。
|
四、質量管理流程
1、質量保證程序

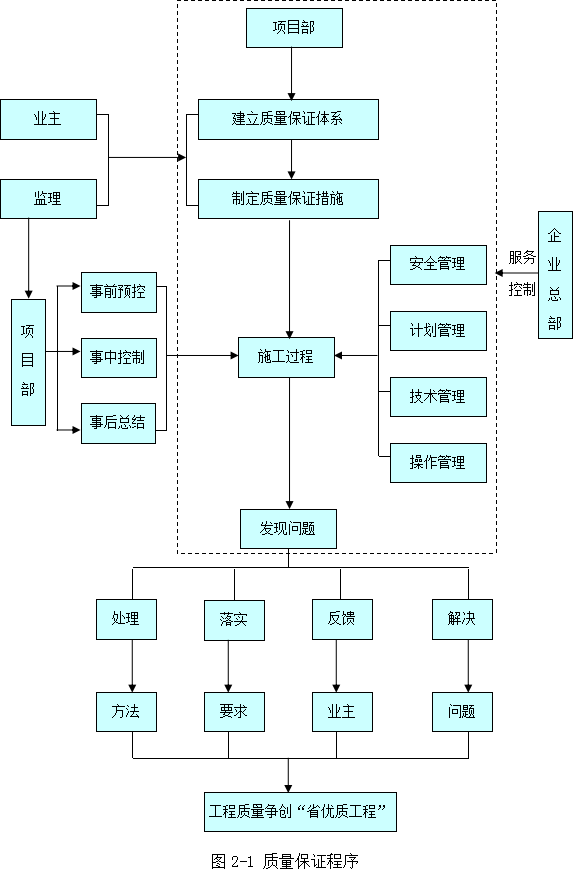

工程質量控制流程見圖2-1。
2、質量控制執行程序

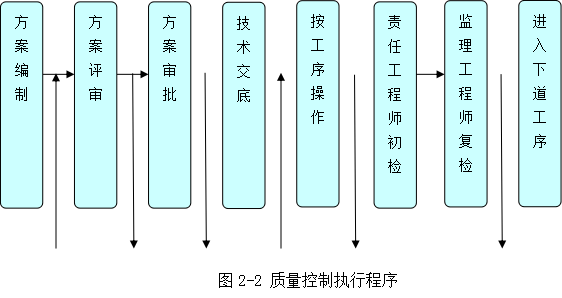

工程質量控制執行程序詳見圖2-2。
3、質量管理程序

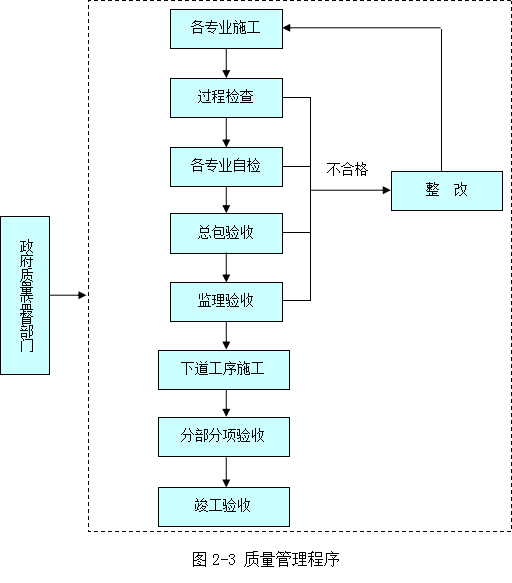

工程質量管理程序見圖2-3。















五、質量管理制度及措施
1、樣板引路
現場所有材料進場前和各道工序或各分項、檢驗批在施工前必須做樣板,項目技術管理部監督指導。樣板經業主監控確認后才能全面施工,達到強化材料、工序質量控制,提高檢驗批一次合格率,確保工期、質量的目的。樣板施工如圖3-1。

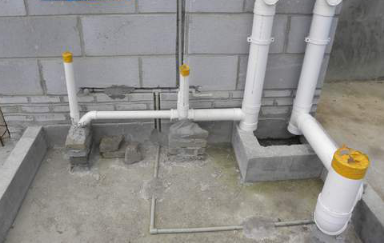

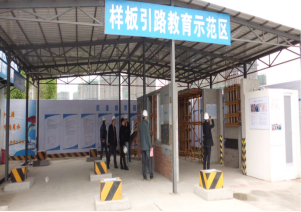

圖3-1 樣板示意圖
2、原材料、設備的質量檢驗
表3-1 原材料、設備質量保證措施表
序號
|
項目
|
內容
|
1
|
材料、設備
采購控制
|
1)物資設備部統一采購施工現場所需的材料、設備,并嚴格進行質量控制。采購物資優先在合格的材料供應商范圍內采購,如所需材料在合格的材料供應商范圍內不能滿足,評審合格后再進行采購。
2)對供應商的評審建立評審小組,對供應商的能力、產品質量、價格和信譽進行預審,建立材料供應商評定卡。物資設備部定期組織對選定材料供應商進行審核,如審核中發現不合格的,從合格材料供應商花名冊中除名。
|
2
|
工程材料設備
的報批和確認
|
總包商對工程材料設備實行報批確認的辦法,其程序?yàn)椋?/span>
1)編制工程材料設備報批文件。文件內容包括:制造供應商的名稱、產品名稱、型號規格、數量、主要技術數據、技術說明、有關的施工詳圖、使用在本工程的特定位置以及主要的性能特性等,報監理、業主確認。
2)報批手續完畢后,業主、總包商、分包商和監理各執一份,作為今后進場工程材料設備質量檢驗的依據。
|
3
|
工程材料
設備的進場
驗證和校驗
|
1)工程材料、設備進場后,由施工方先進行自檢并填寫總承包商統一編制的《材料清單》和《材料驗收單》,報總包商。
2)總包商收到分包商的資料后,在1天內會同監理前往驗收。需取樣的,按規定將樣品送到總包商設置的工程材料陳列室。
3)在材料驗收中實施《材料取樣標簽》,經總包商和監理驗收合格后,在《材料取樣標簽》上加蓋“取樣合格”章,然后貼在取樣實物上。
|
4
|
材料樣品的
報批和確認
|
按照工程材料設備報批和確認的程序?qū)嵤┎牧蠘悠返膱笈痛_認。材料樣品報業主、監理、設計院確認后,實施樣品留樣制度,為日后復核材料的質量提供依據。
|
5
|
工程所用的材料、設備標識
可追溯性
|
為保證本工程使用的物資設備、原材料、半成品、成品的質量,防止使用不合格品,以適當?shù)氖侄芜M(jìn)行標識,所有標識均建立臺帳,做好記錄、使之具有追溯性。
|
3、計量、檢測及試驗
3.1 計量工作管理措施
根據工程需要及時配備工程所必須的測量設備,并能滿足預期使用要求。按要求建立計量器具臺帳,做好使用過程中的各種記錄、標識、周期檢定工作。計量控制的工作流程如圖3-2。

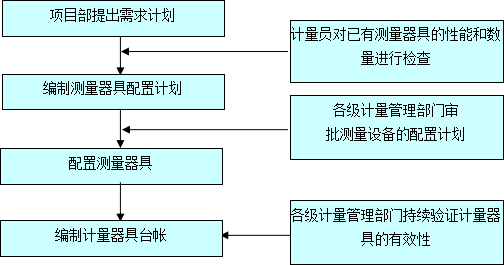

圖3-2 計量工作控制流程
3.2 檢測及試驗工作管理措施
1、進場材料檢驗和試驗
(1)檢驗程序:
本工程檢驗程序見圖3-3。

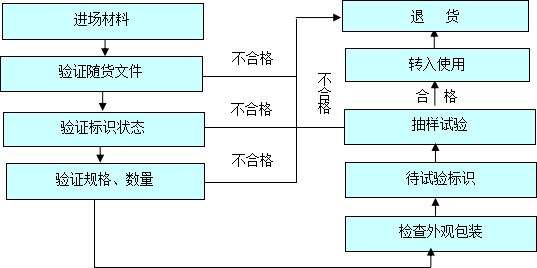

圖3-3 材料檢驗程序流程圖
2、檢測試驗程序

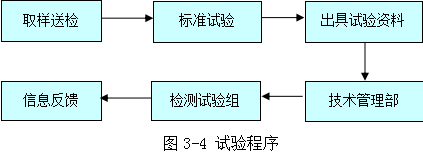

本工程試驗程序見圖4.3-4。

3、檢測試驗管理及內容
(1)檢測試驗工作的管理
所有施工檢測及進場原材料的復試必須在監理的監督下,見證檢測試驗,要求檢測試驗取樣、制樣必須有監理單位的見證人、試驗人員或物資管理人員及分包商試驗人員共同參加。依照現行規范或業主、監理的要求進行施工檢測和進場原材料復試。非見證的復試試驗,也嚴格按取樣規定的要求操作。
(2)根據本工程的實際情況,應有以下檢測試驗項目須作見證試驗,詳見表3-2。
表3-2 工程見證試驗項目
序號
|
分類
|
試驗內容
|
1
|
鋼筋工程
|
鋼筋原材料進場復試取樣、送檢
|
2
|
鋼筋機械連接取樣、送檢
|
3
|
混凝土工程
|
混凝土標養試塊制取、成型、養護、送檢
|
4
|
混凝土同條件試塊制取、成型、養護、送檢
|
5
|
混凝土抗?jié)B試塊制取、成型、養護、送檢
|
6
|
機電工程
|
管道取樣、送檢
|
7
|
閥門取樣、送檢
|
8
|
電線取樣、送檢
|
9
|
鋼結構工程
|
鋼材及焊接材料的取樣、送檢試驗
|
10
|
鋼結構焊縫探傷試驗
|
11
|
螺栓預拉力、扭矩系數復驗
|
12
|
摩擦面抗滑移系數的復驗
|
13
|
網架節點承載力試驗
|
14
|
鋼結構防火涂裝、防腐涂裝工程涂料取樣、送檢
|
15
|
幕墻工程
|
幕墻型材取樣、送檢
|
16
|
幕墻結構密封膠取樣、送檢
|
17
|
幕墻密封膠條取樣、送檢
|
18
|
幕墻四性試驗
|
19
|
其它工程
|
砌筑砂漿試塊制取、成型、養護、送檢
|
20
|
砌體材料進場復試取樣、送檢
|
21
|
防水、保溫材料進場復試取樣、送檢
|
22
|
各類裝飾材料試驗
|
4、質量三檢及隱蔽驗收
4.1檢查驗收
本工程實行自檢、交接檢、專檢三管齊下的質量“三檢”制度,實現“監督上道工序、保證本道工序、服務下道工序”的控制目標。
表3-3 三檢制
序號
|
項目
|
內 容
|
1
|
自檢
|
即某一工序完成后,按照施工規范及質量驗評標準,首先由該工序班組長組織作業人員對本工序質量進行自查自糾,完成后填寫工序自檢紀錄,通知交接檢。
|
2
|
交接檢
|
接交接檢通知后,由工序班組長組織人員對即將被隱蔽覆蓋的上一工序的質量進行監督檢查,確認不存在影響本工序施工的不合格質量因素,通知專檢。
|
3
|
專檢
|
在完成工序自檢、交接檢,接到專檢通知后,由項目質量管理部組織進行工序質量專項檢查,發現問題并督促整改;整改復核后報請監理驗收并完成隱蔽工程驗收記錄的填寫、簽字工作,然后歸檔妥善保存。
|
4.2隱蔽驗收流程

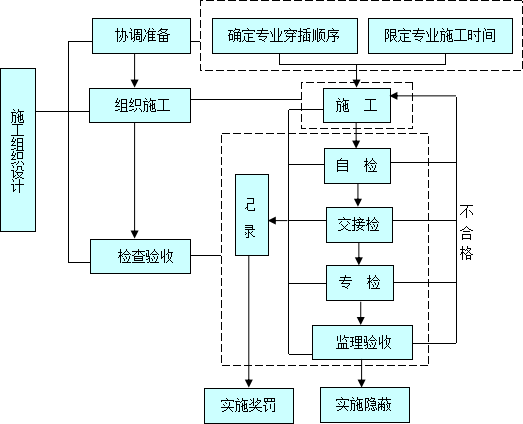

隱蔽工程驗收流程嚴格按照圖3-5執行驗收。
4.3實施獎罰
結合《工程質量獎罰制度》,根據檢查驗收的相關記錄兌現獎懲。

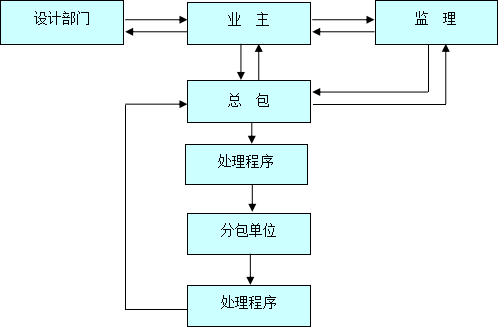

圖3-5 隱蔽工程施工組織流程
5、道道工序驗收制
5.1、工序驗收標準
1、準備工作:在每道工序施工前,項目技術負責人、質量員等應熟悉有關的質量計劃,向施工班組人員做好技術、安全、質量交底,并記錄。
2、自檢:施工在完成近60—70%工作量時,施工班組在作業過程中,由組長按技術與工長交底要求對本組作業段進行檢查,對施工質量負責,對設備、原材料、加工配制品和設計等質量問題應及時匯報,并按要求處理。施工結束后班組長要進行自檢,發現問題立即處理,不合格的地方必須責令工人立即整改,直至達到標準,并形成自檢書面記錄交施工班組負責人組織互檢。
3、互檢:施工在完成近70—80%工作量時,由施工班組負責人組織各組長嚴格按照技術負責人的交底要求,對各組作業段質量進行互檢,檢查合格后形成互檢書面記錄。項目質量員深入現場隨時掌握施工情況,幫助班組解決施工質量問題。接到班組提交的自檢記錄后,項目專職質量員要監督班組間進行互檢,認為無誤后報項目部。
4、專檢:施工在完成近80—90%工作量時,并經自檢、互檢合格后,由班組負責人向質量員報檢,項目部質量員按照國家、地區施工驗收規范和公司內部質量驗收標準對施工段進行驗收,技術員對重點部位進行技術復核,對驗收不合格點,責令整改直至符合驗收標準,方可進入下道工序施工。
5、移交驗收:在上一道工序的施工班組負責人、班組長檢驗完成后,由項目質量員組織專檢的同時組織下一道工序(接收)班組負責人參與移交驗收;下一道工序(接收)班組負責人主要檢查上道工序是否存在影響下一道工序正常施工、影響下一道工序施工質量的質量問題;驗收合格后參與各方簽署《中南建筑產業集團掛牌施工及工序移交驗收表》。
5.2、管理規定
1、在上一道工序施工尚未全部完工,但已完部分滿足下一道工序繼續施工條件的,接收方可以向項目部提出施工申請,由項目部組織協調辦理局部移交手續。
2、在上一道工序已經完工,但下一道工序施工班組暫未進場,由項目技術員、質量員負責驗收,并評定質量等級。下一道工序施工班組進入工地后,若發現質量問題由項目部負責解決。
3、移交驗收中有異議時,由項目技術員、質量員組織協調。如確有不滿足下一道工序施工要求時,由上一道工序施工方處理。處理完畢,重新進行工序驗收。
4、移交驗收中發現由于設計原因、專業要求不一致或其他原因產生的問題,影響下一道工序時,應暫停移交,由項目部組織解決后,再進行工序移交。
5、涉及重要、關鍵工序分公司技術質檢部參加工序移交工作,并作出同意或不同意移交的意見。
6、工序移交驗收作為該道工序驗收合格的憑證(移交驗收表與三檢記錄相結合,雙面設置整理,建立臺賬;不涉及三檢制內容的,移交驗收表單獨建立臺賬),施工班組負責人憑“三檢制”、《中南建筑產業集團掛牌施工及工序移交驗收表》到商務部門確認工程量。
5.3、管理細則
1、對不按規定落實工序驗收制度的責任人,處罰500元/次。
2、在工序移交驗收中所發現的質量問題,項目技術員、質量員應限定時間整改糾正,如果上一道工序因故不能整改糾正時,項目部應無條件支付給下一道工序或其他整改糾正人員所發生的工料費。
3、當履行工序移交驗收手續后,下一道工序交接驗收人員操作中另發現需要返修的問題時責任自負。
4、移交驗收人員對移交的工程成品或半成品負有保護的責任,驗收人員在下一道工序交驗時若發現有沾污、碰損、毀壞等現象,應負責支付返修所產生的工料費和罰款。
5、但若發現重大質量隱患,各方參與移交驗收人員負有錯檢或漏檢的失職責任,項目經理負有管理不善的責任,返工損失由責任方負責,并根據問題性質按照《中南罰則》對責任人進行處罰;涉及底線管理內容的按照《底線管理》對責任人問責。
6、技術資料信息的收管理及可追溯性
工程資料是工程項目不可分割的一個組成部分,因此做好工程資料管理也是確保工程項目質量的重要保障。
技術負責對工程技術資料收集管理全面負責,項目資料員負責分類保存歸檔,各專業分包隊伍嚴格按照總承包單位要求編制整理,及時上報,保證資料真實性、完整性、有效性。
6.1文件資料發放流程
文件資料發放流程見圖4.3-6。

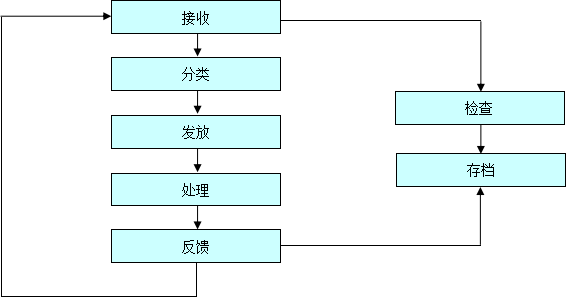

圖3-6 文件資料發放流程圖
6.2文件資料管理要求
文件資料管理要求見表3-4。
表3-4 文件資料管理要求
序號
|
內 容
|
1
|
設立專職質量技術資料負責人,負責文件資料接收、發放和保存等工作。文件資料由資料員統一收發,統一編號,統一記錄。
|
2
|
采用微機管理手段,對文件資料進行存檔和整理,并對處理結果(是否已發放給有關單位和人員,是否已按文件資料要求實施,是否有反饋信息)跟蹤檢查并做記錄。
|
3
|
對文件資料的有效性進行控制,定期發放有效文件和資料的目錄給相關文件資料的持有人,及進收回作廢的文件資料,確保所有單位和人員使用的是有效的文件和資料。
|
4
|
工地設置資料保管專用辦公室,采取防潮、防蟲措施。配置資料柜、文件夾。
|
6.3技術檔案整理要求
技術檔案整理要求見表3-5。
表3-5 技術檔案整理要求
序號
|
內 容
|
1
|
工程檔案資料按溧水區建設檔案管理部門的有關規定執行,并滿足業主對檔案資料管理的要求,在工程施工過程及時做好收集、匯總、整理工程檔案。
|
2
|
工程資料記錄是施工過程中自然積累形成的,要求與工程進度同步進行,直至工程交工驗收結束。
|
3
|
工程資料要求內容真實,數據準確,不后補,不擅自修改,不偽造,不外借。
|
4
|
資料的整理,要求字跡清晰、裝訂規范、內容齊全完整,人員調動要辦理交接手續。
|
6.4文件資料處理流程,見圖3-7。

圖3-7 文件資料處理流程
6.5資料的可追溯性制
工程施工中所有過程資料除按規范要求做好紙質資料外,還應當對施工現場各道工序、各次驗收、各個實體等一切工程相關項進行影像資料保存,對于所有已形成的紙質資料做好掃描留電子檔工作。所有電子資料采用電腦、u盤、網盤等渠道保存,確保資料可追溯性。
六、質量管理標準
1、建立統一協調組織機制
為了保證本工程質量目標爭創“省優質工程”的順利實現,專職人員建立統一協調組織機構,統一思想、統一協調,積極解決施工過程中的問題,保證質量目標順利實現。

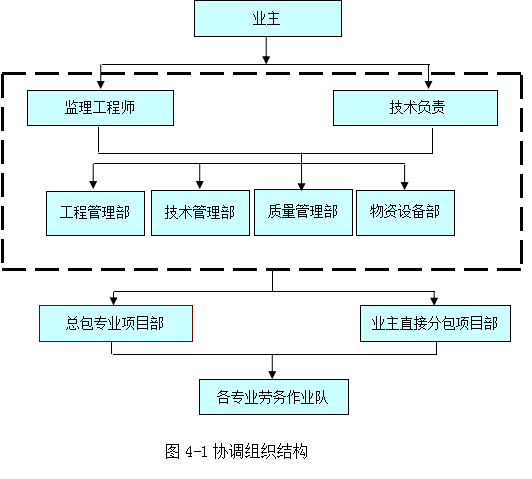

1、統一協調組織結構圖

2、各部門職責
統一協調組織部門職責見表4-1。
表4-1 統一協調組織部門職責
序號
|
部門
|
職 責 內 容
|
1
|
業主
|
1)負責協調設計單位、監理單位、 總承包單位等各方配合工作,及時解決施工過程中的技術、質量問題。
2)檢查各標段的工程質量標準的執行情況。
|
2
|
監理工程師
|
1)協調業主、與各施工方之間關系。
2)審查施工單位編制的施工方案,并提出審查意見。
3)組織檢驗批、隱蔽工程、分部分項工程質量的驗收。
|
3
|
生產經理
|
對施工進行安排部署,保證按工程總控計劃實現工期目標;實施工程過程質量監控,嚴格執行項目質量計劃,
|
4
|
技術負責人
|
1)針對本工程質量目標,制定統一的質量標準。
2)根據工程質量策劃和質量計劃,組織專項施工方案、工藝標準、操作規程編制,提出質量保證措施。負責工程施工規范、規程和標準管理。
3)組織項目管理人員進行方案交底,檢查施工交底落實情況。
4)積極與業主、設計單位、監理單位溝通協調,通過圖紙會審、洽商變更等解決施工過程中技術質量問題。
|
5
|
技術員
|
對工藝標準、圖紙會審、變更等及時下發,指導工程的施工生產;負責結構預控驗算、結構變形監測、工程施工測量和各項試驗檢測工作。
|
6
|
質量員
|
根據質量標準對工程質量進行控制,組織檢查各工序施工質量,組織重要部位的預檢和隱蔽工程檢查。
|
7
|
分包人員
|
服從總承包單位質量管理,嚴格按執行總承包單位的質量標準組織施工。
|
2、過程質量管理的“五統一”
過程質量管理的“五統一”見表4-2。
表4-2 過程質量管理“五統一”
序號
|
項 目
|
具 體 內 容
|
1
|
統一策劃
|
1)明確本工程質量目標爭創“省優質工程”。
2)由業主牽頭組織監理單位、 總承包單位編制質量“創優策劃書”。
3)樣板施工:分部分項施工前,要做好實物樣板或?qū)嶓w樣板,若做實體樣板,需業主明確樣板施工的標段、部位。
4)樣板交底:樣板施工完成后,業主組織監理單位及總承包單位進行驗收,驗收合格后, 總成包單位進行樣板交底。
|
2
|
統一標準
|
1) 要選擇同一施工規范指導施工,要統一質量標準。
2)施工圖紙中已明確的嚴格按圖紙施工,施工圖紙中未明確的,如:石材墻面、地面鋪貼,地磚墻面、地面鋪貼,管道走向等,需通過圖紙會審、洽商變更等方式明確做法及排版圖,統一質量標準。
|
3
|
統一工藝流程
|
1) 技術負責根據設計、規范要求和質量標準,編制分部分項工程施工方案,明確施工工藝流程、質量標準,報監理單位和業主審批。
2)施工方案審批通過后, 技術負責對施工工藝流程、質量標準進行交底。
3)各分包隊伍嚴格按照 交底要求組織施工,嚴格保證工藝流程順序正確,確保工程質量。
|
4
|
統一材料
|
本工程規模較大,專業涉及多,尤其是裝飾裝修材料品種較多,除業主供應材料外,其它裝飾裝修材料 要統一廠家、統一品種、統一規格、統一型號、統一顏色。
|
5
|
統一技術資料
|
1)設置專職資料員,資料表格樣式、內容要統一,符合“省優質工程”資料整理要求,各專業分包服從總承包單位管理,按要求整理,及時歸檔。
3)定期組織相關人員進行“省優質工程”資料整理培訓,嚴格按照“省優質工程”資料要求整理、歸檔。
|
